尖沙咀星光大道:拆除舊海底樁柱
為星光大道擴建工程,在水下切割並移除舊海底樁柱。
- 年份
- 2018 – 2019
- 客戶
- 新世界發展,與聯基工程有限公司合作
- 地點
- 九龍尖沙咀
- 狀態
- 創辦人參與項目
- 類別
- 水底及海事工程
創辦人參與項目。本公司創辦人曾參與此項目的施工設計及實地施工;項目由其他公司承辦,並非以恩泊利工程名義進行。
星光大道擴建工程需要切割並移走海濱長廊下的舊海底樁柱,同時不能損及周邊結構。施工團隊規劃施工方法、程序及設備,並進行水下切割。

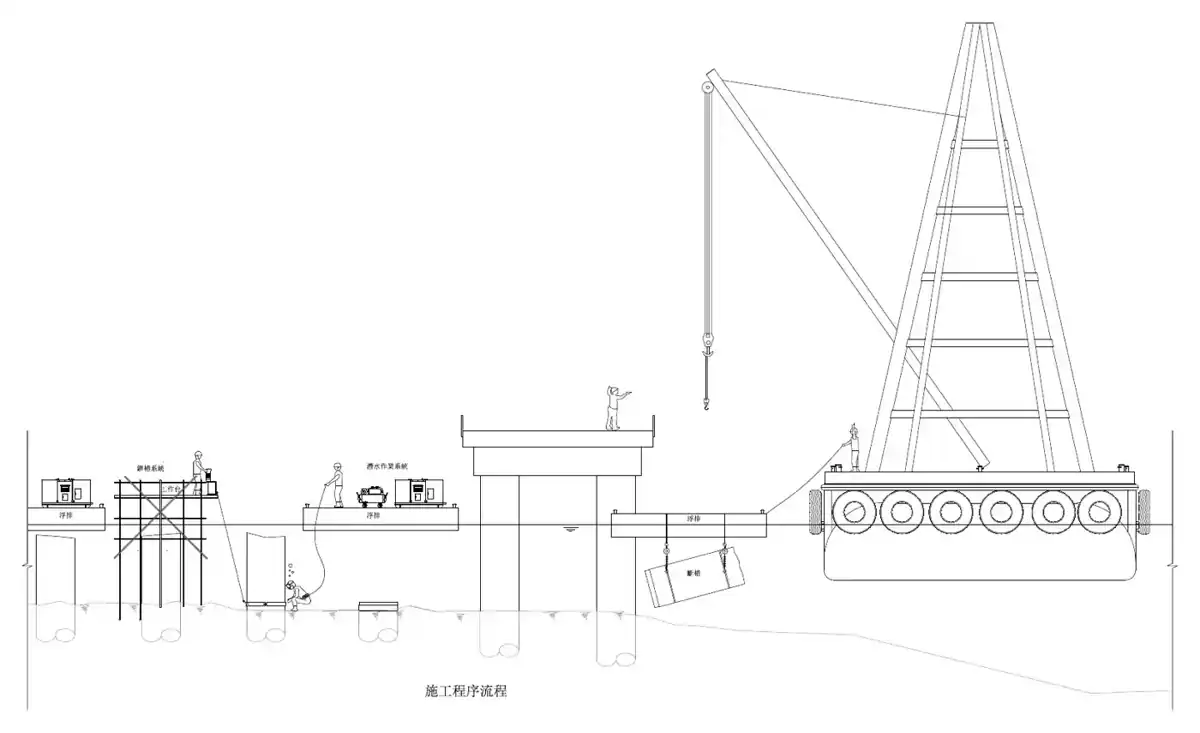

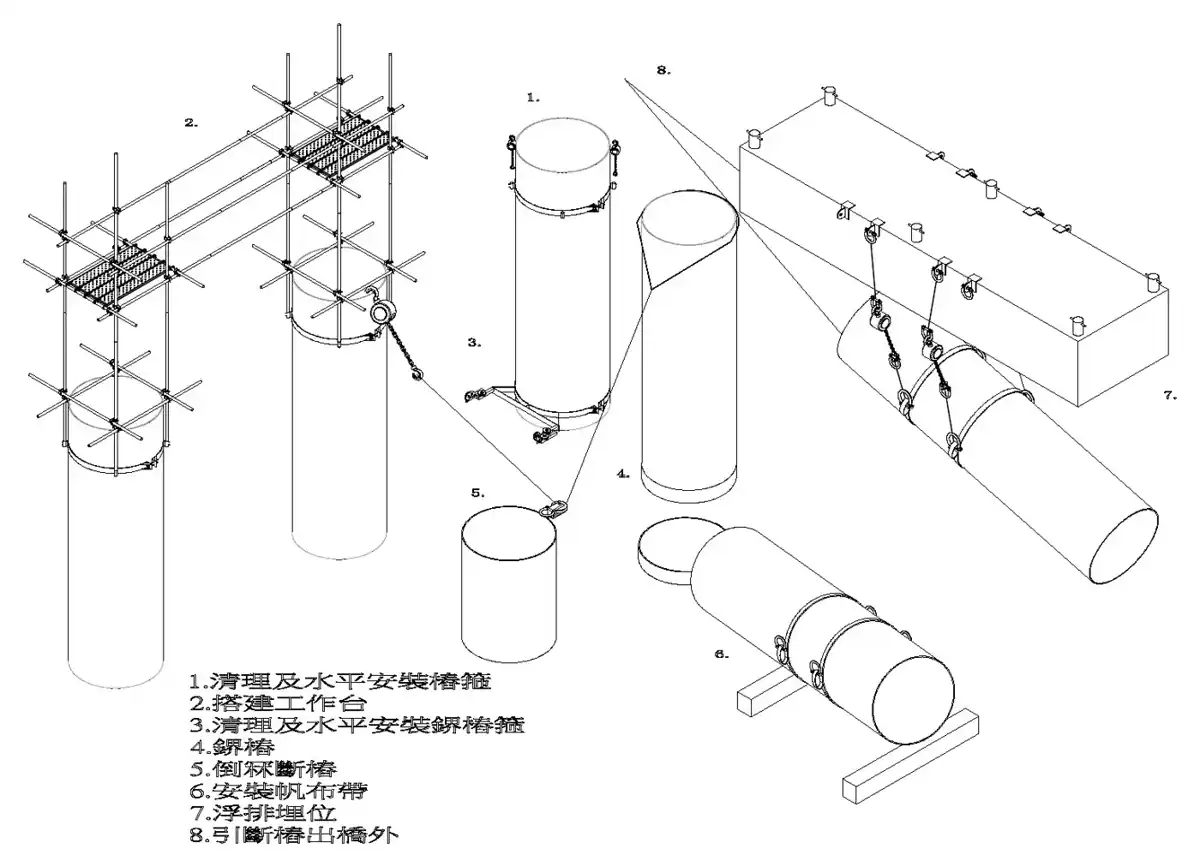

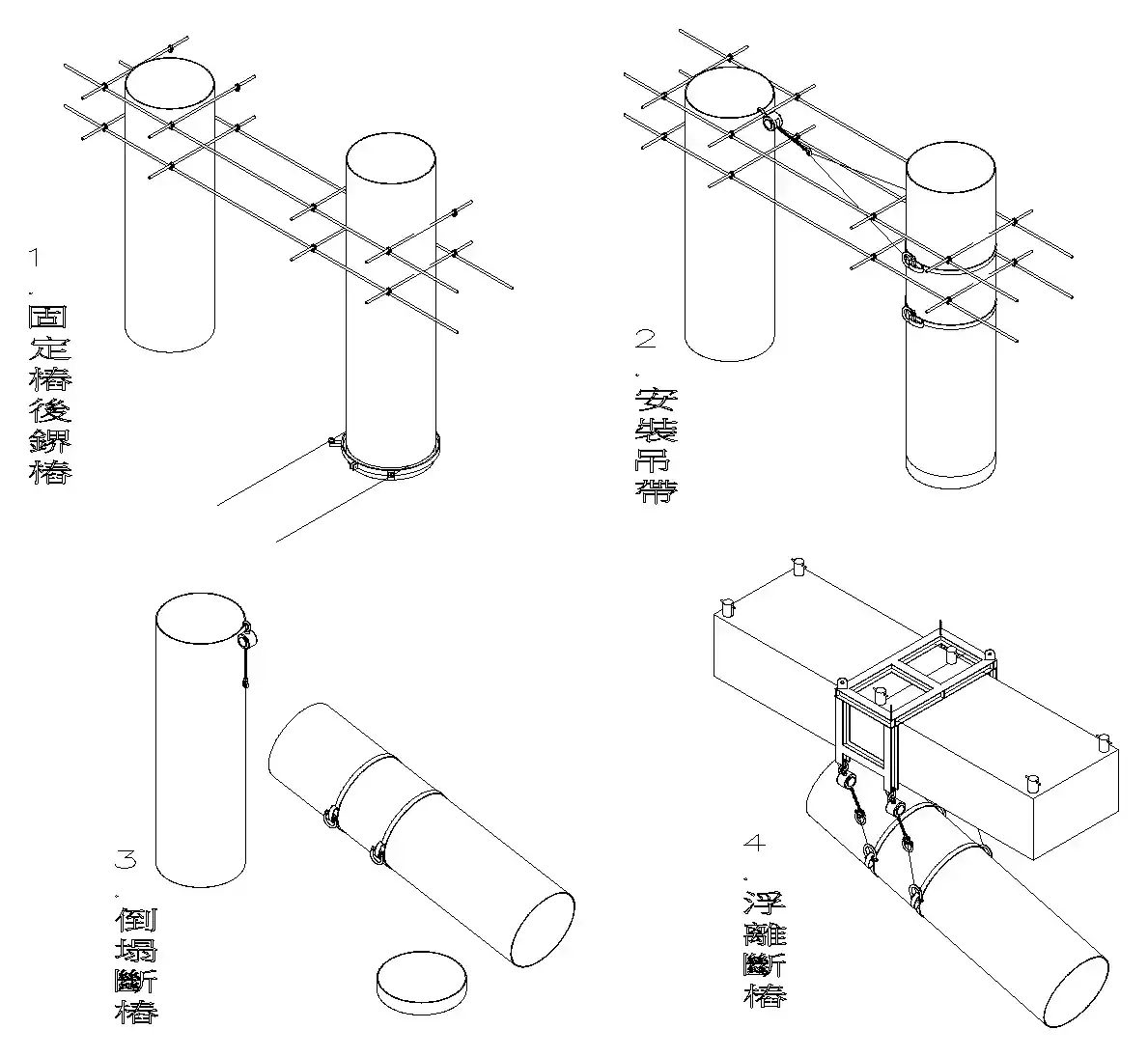

施工方法
- 固定樁頂並安裝水平工作架。
- 在樁柱安裝吊帶。
- 潛水員以電弧氧切割法在水下斬樁。
- 斬下的樁段吊上浮箱,浮運離場。

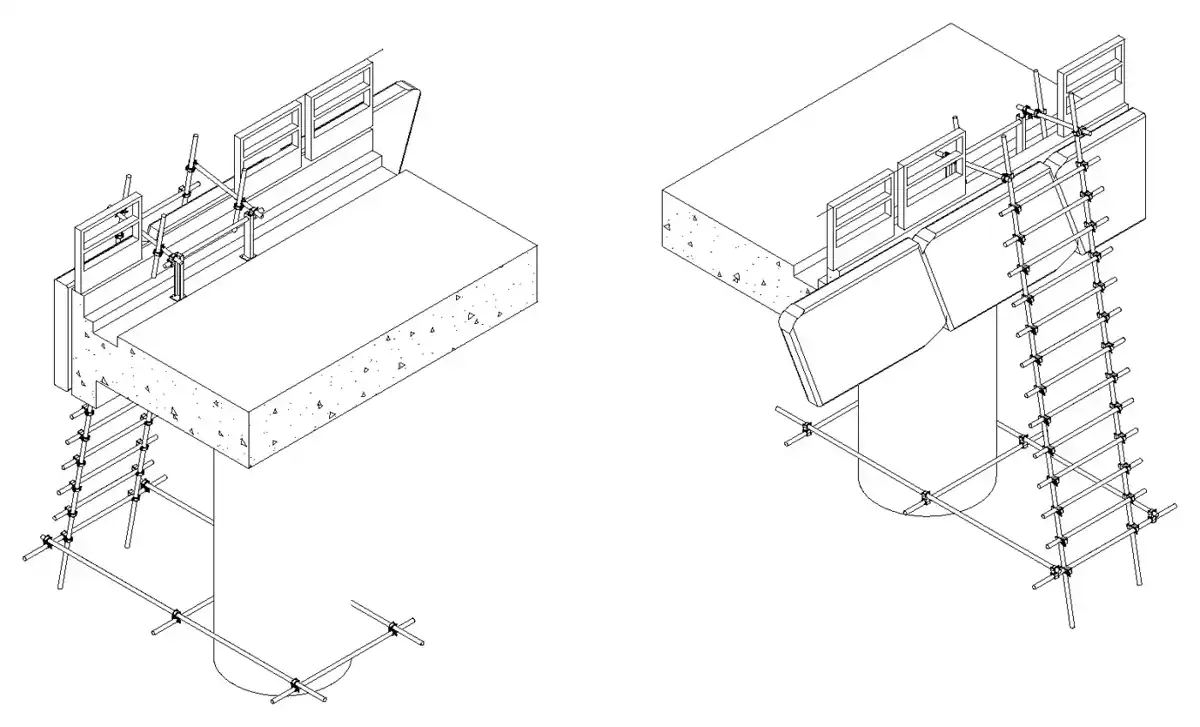

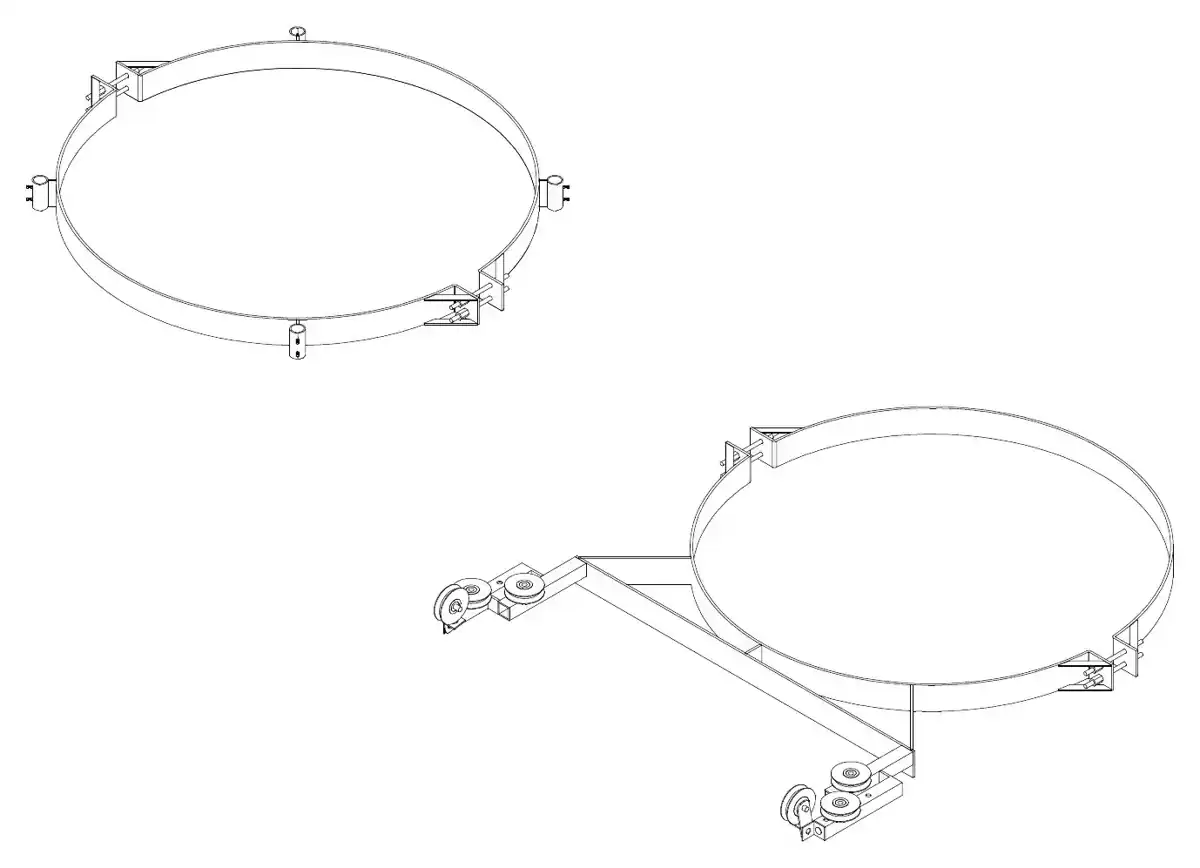

特製的樁鉗及臨時梯架讓潛水員在每條樁都能安全、穩定地施工。工期由2018年11月至2019年初。
圖則補充

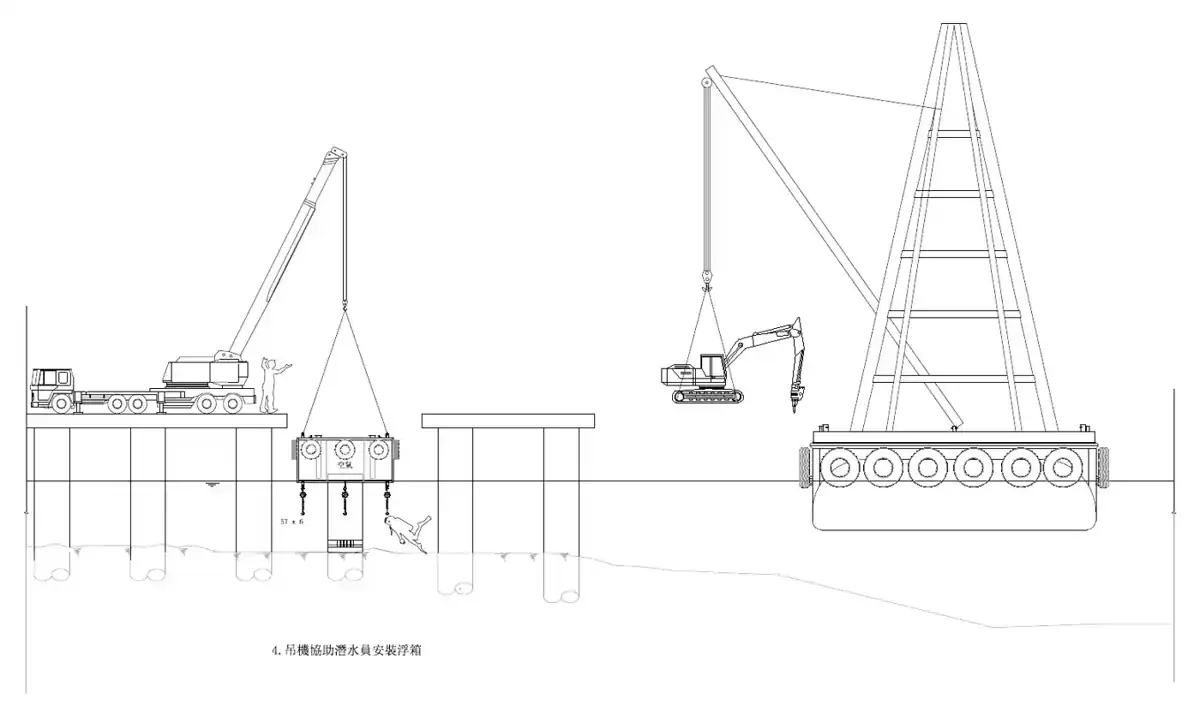

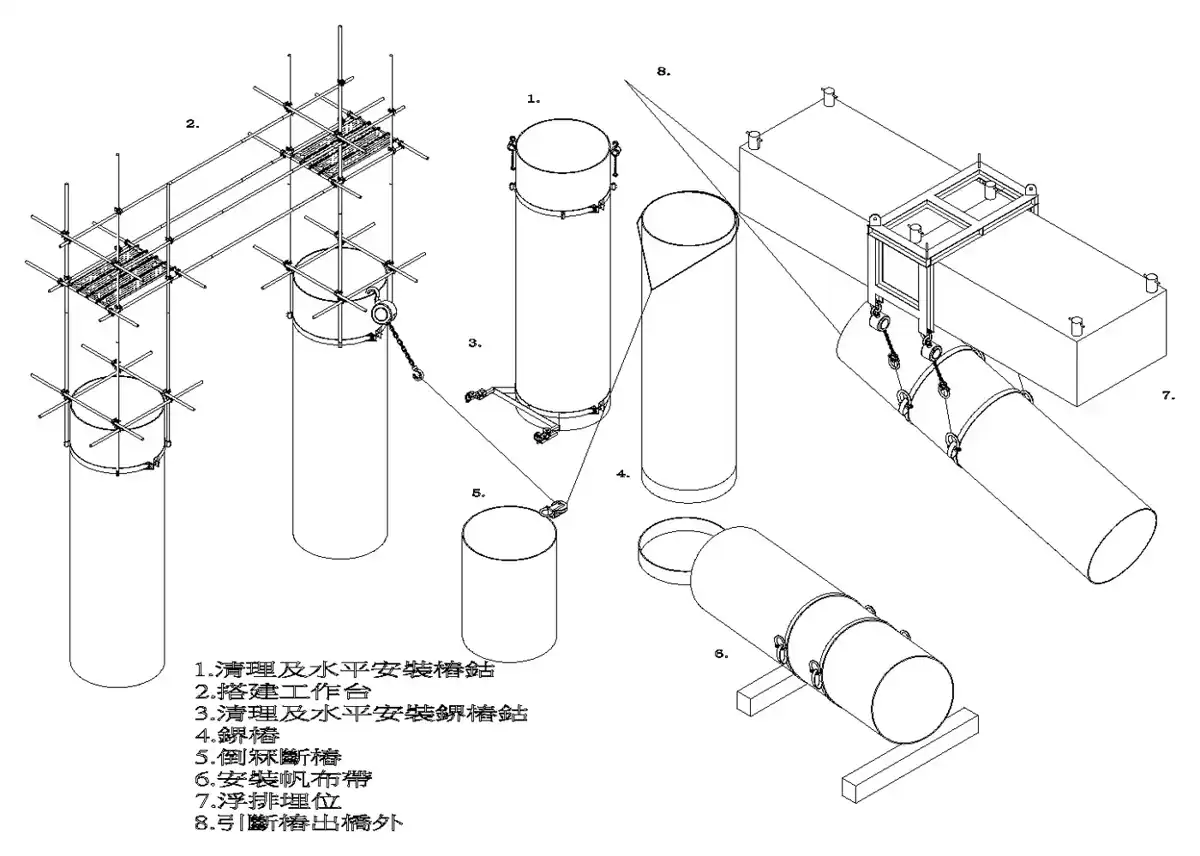

樁柱表列出約110條樁(B1–B99及C1–C12),直徑1,520至1,800毫米,逐條註明海床及樁頭水平,最重約40噸(水中約29噸)。方法:在所需深度切開約300毫米鋼套管,打碎混凝土露出每邊三至四條鋼筋,保留鋼筋作臨時承托並安裝水下鋼纜鋸,切斷鋼筋後以起重船吊出;或以浮力60噸的浮箱把樁柱由面板下浮出。我們亦設計了長80米的臨時鑽樁工作台(鋼材約88噸,台面+2.20mPD),並以四個相連的石砣為噴泉躉設置繫泊。

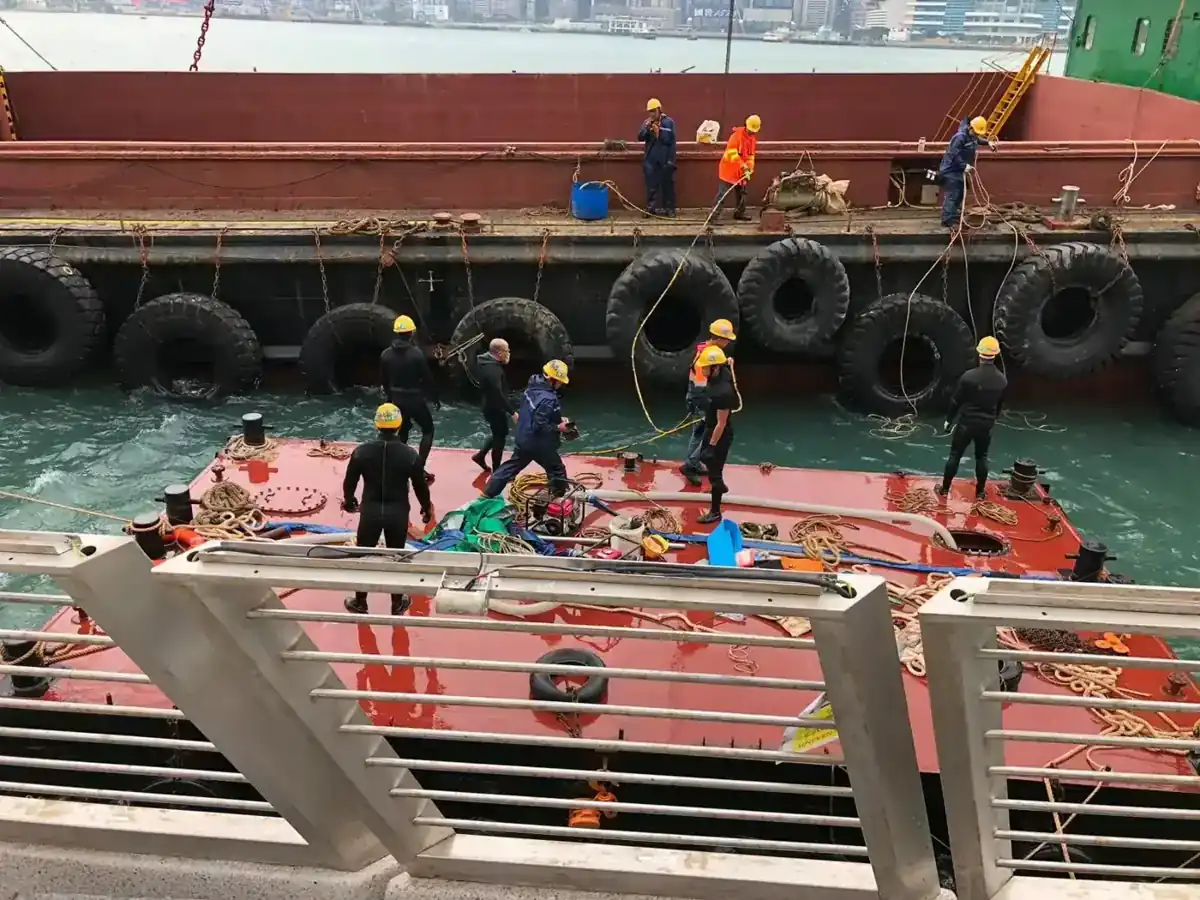

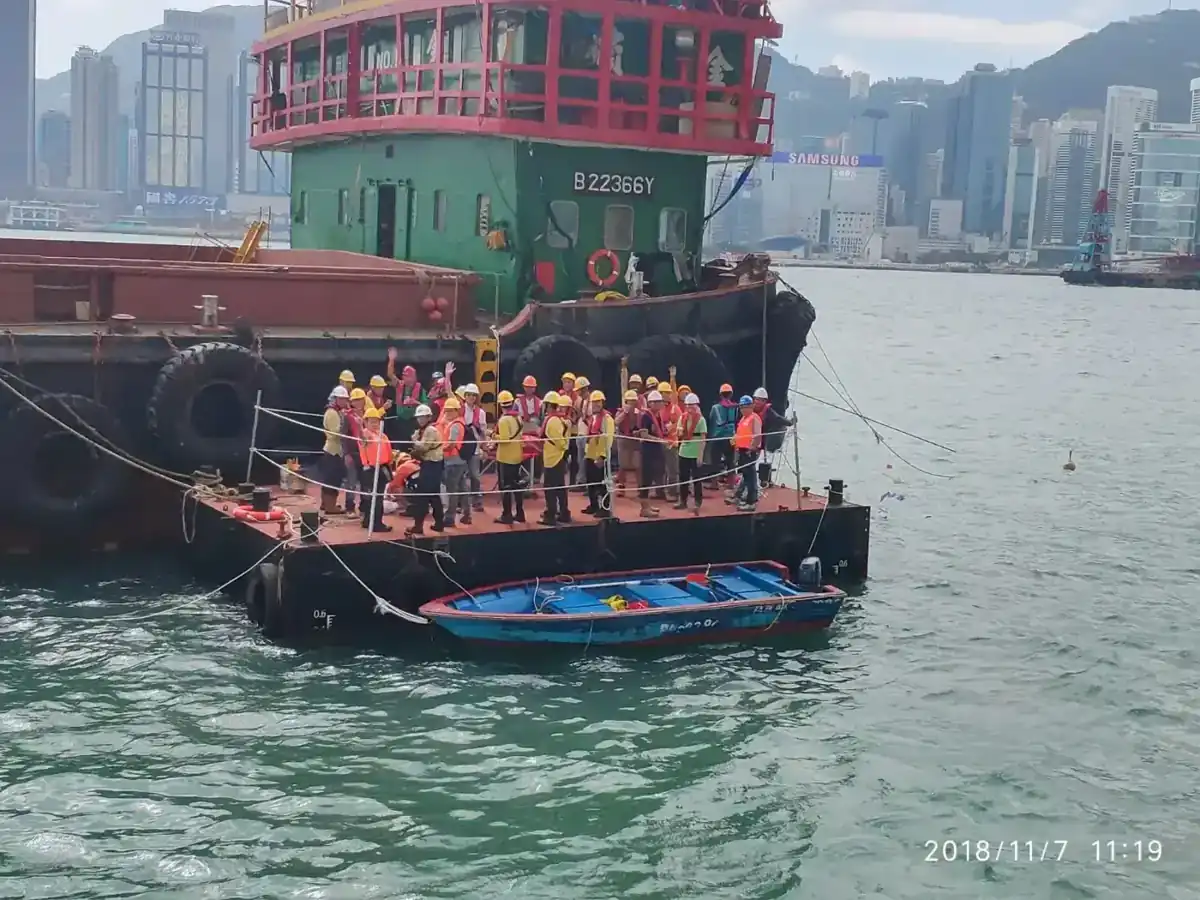

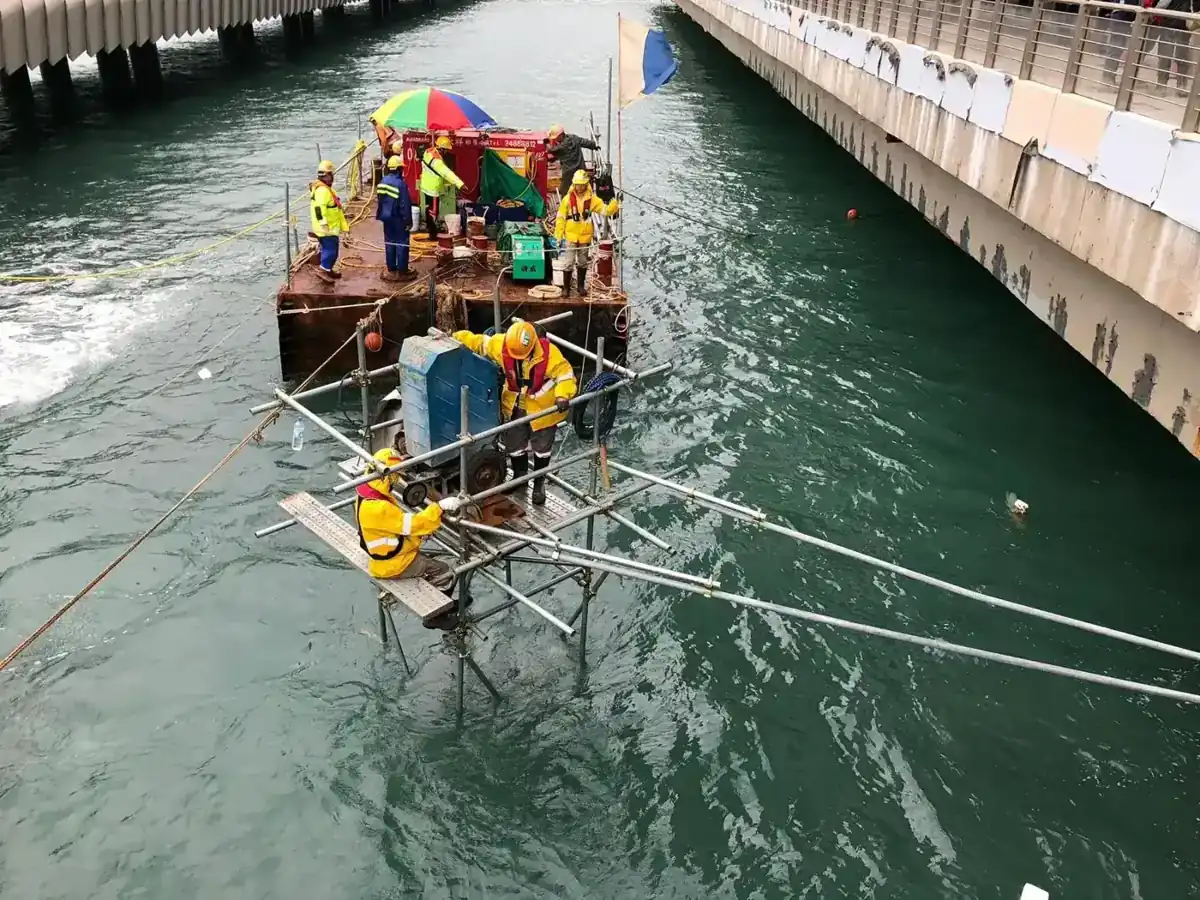

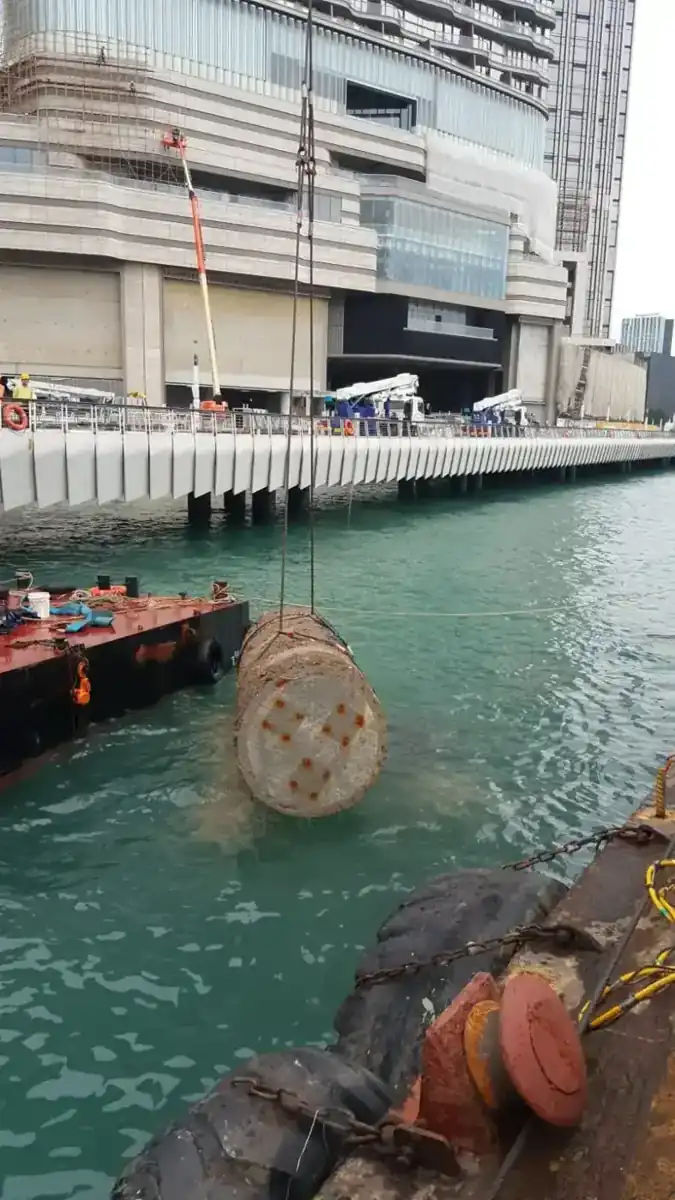

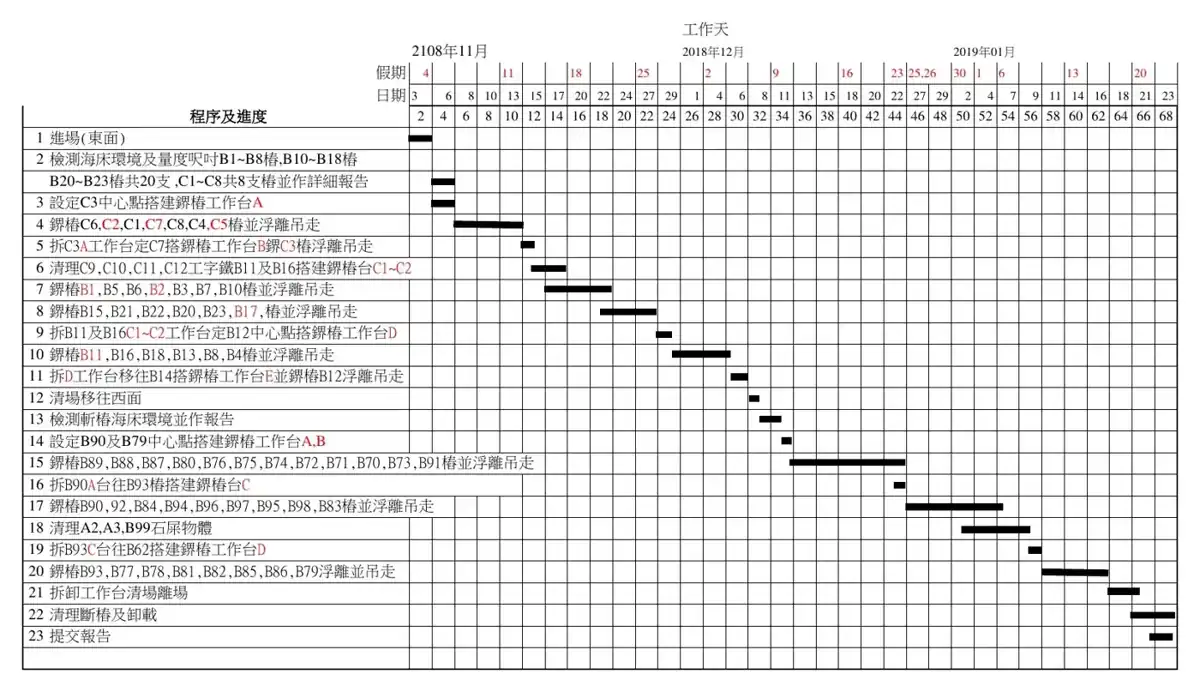

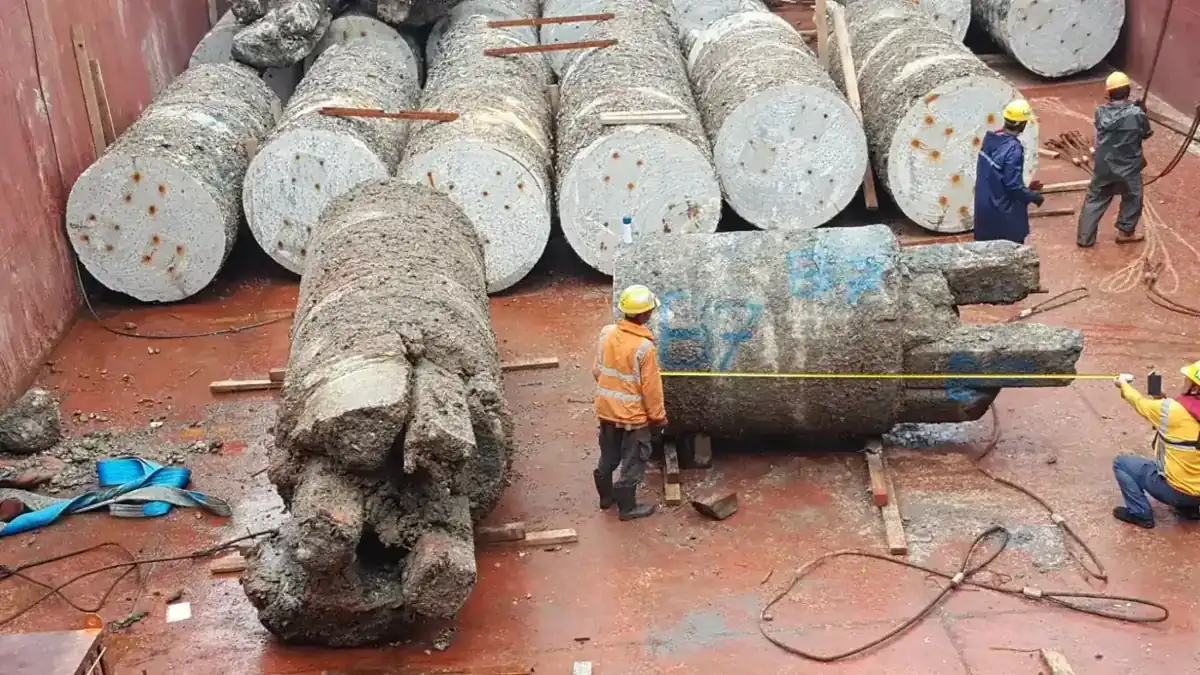

工地照片
