大埔濾水廠:深層渠道抽沙
潛水員經人籠落到直徑2米沉箱底部,以3吋沙泵清走渠道內50至70立方米積沙。
- 年份
- 2014
- 地點
- 新界大埔
- 狀態
- 已完成
- 類別
- 水利工程
大埔濾水廠地底深處一段渠道積聚了泥沙,CH62至CH70一段的沙石厚度達70至220毫米,唯一入口是一條直徑2,000毫米的沉箱井。
我們把工程分三個階段,約16個工作天完成:
1. 堆砌沙包(3天):潛水員在兩點堆砌400毫米高的沙包,共約320個,隔開施工段。

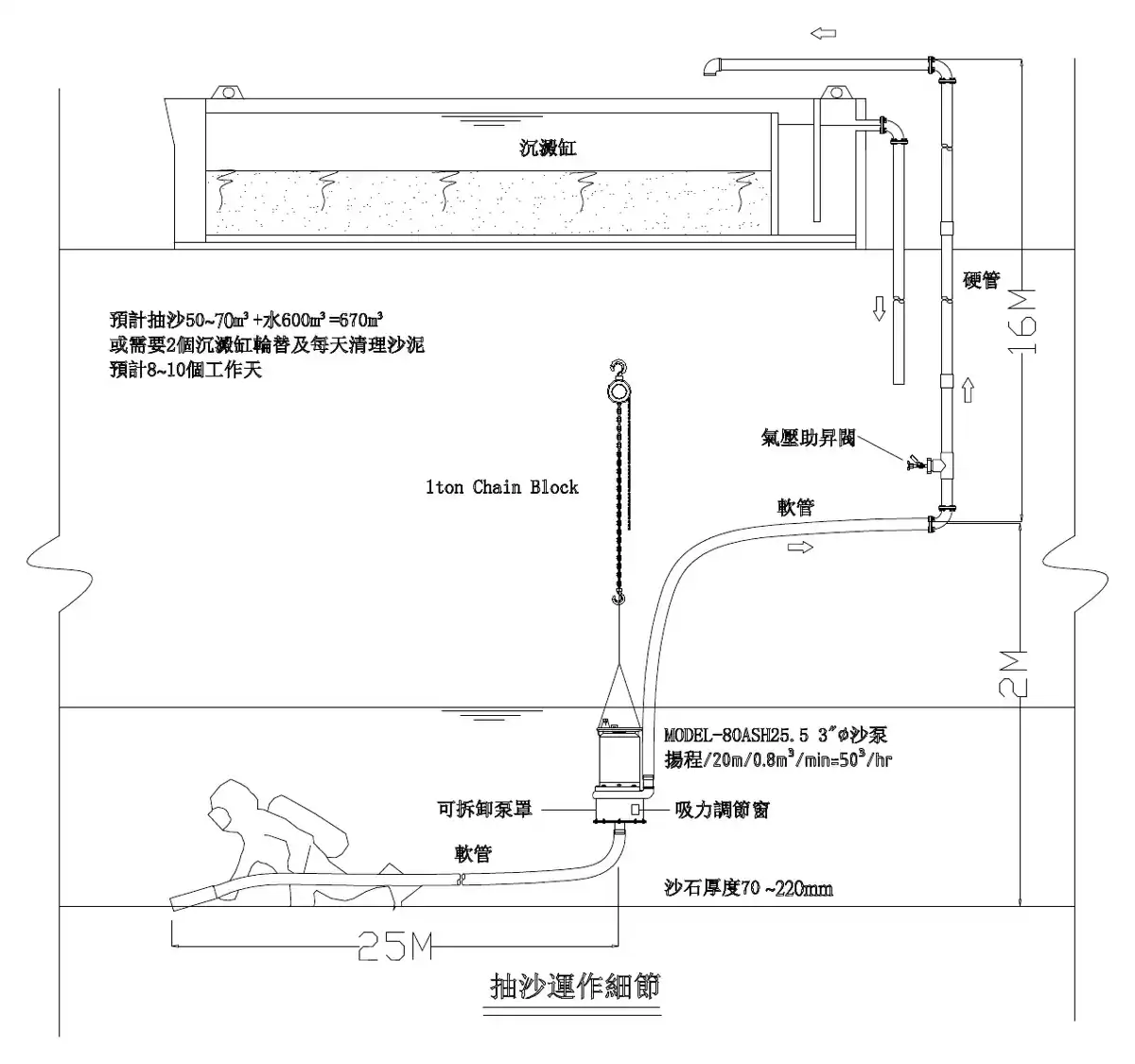

2. 抽沙(8至10天):潛水員操作3吋沙泵(揚程20米時約每小時50立方米),把約50至70立方米沙石連同約600立方米水抽到地面沉澱缸。
3. 清理(3天):移除沙包及設備。
現場配備吊人籠、流動控制中心、水面供氣系統及減壓站,以及不間斷抽風裝置。每班由3至4名潛水員、潛水隊長、照應員及訊號員組成。
