水底及海事工程貝澳污水排放管:擴散器安裝方案
於投標階段擬備的九步施工方案:由臨時棧橋建造鋼板樁圍堰,在圍堰內為貝澳排放管安裝擴散器。
- 年份
- 2020
- 客戶
- 聯基工程有限公司
- 地點
- 大嶼山貝澳
- 狀態
- 施工方案設計(投標階段)
- 類別
- 水底及海事工程
污水排放管末端的擴散器負責把處理後的污水分散排入海中。2020年貝澳排放管工程投標前,我們制定了施工方法。
由岸邊建造以樁柱承托的臨時鋼棧橋,讓履帶吊機駛出海面施工。擴散器位置以約280件12米鋼板樁圍成圍堰,配305 × 305毫米威令支撐,並挖走約1,350立方米海床物料,完工後回填。
九個步驟
- 打入鋼板樁。
- 安裝威令。
- 在環保網內挖泥。
- 檢測現有管件。
- 切割管道並安裝曲管。
- 安裝擴散器及硾重組管。
- 安裝擴散器豎立管。
- 回填並完成擴散器。
- 拔除鋼板樁,安裝浮標。
圖則

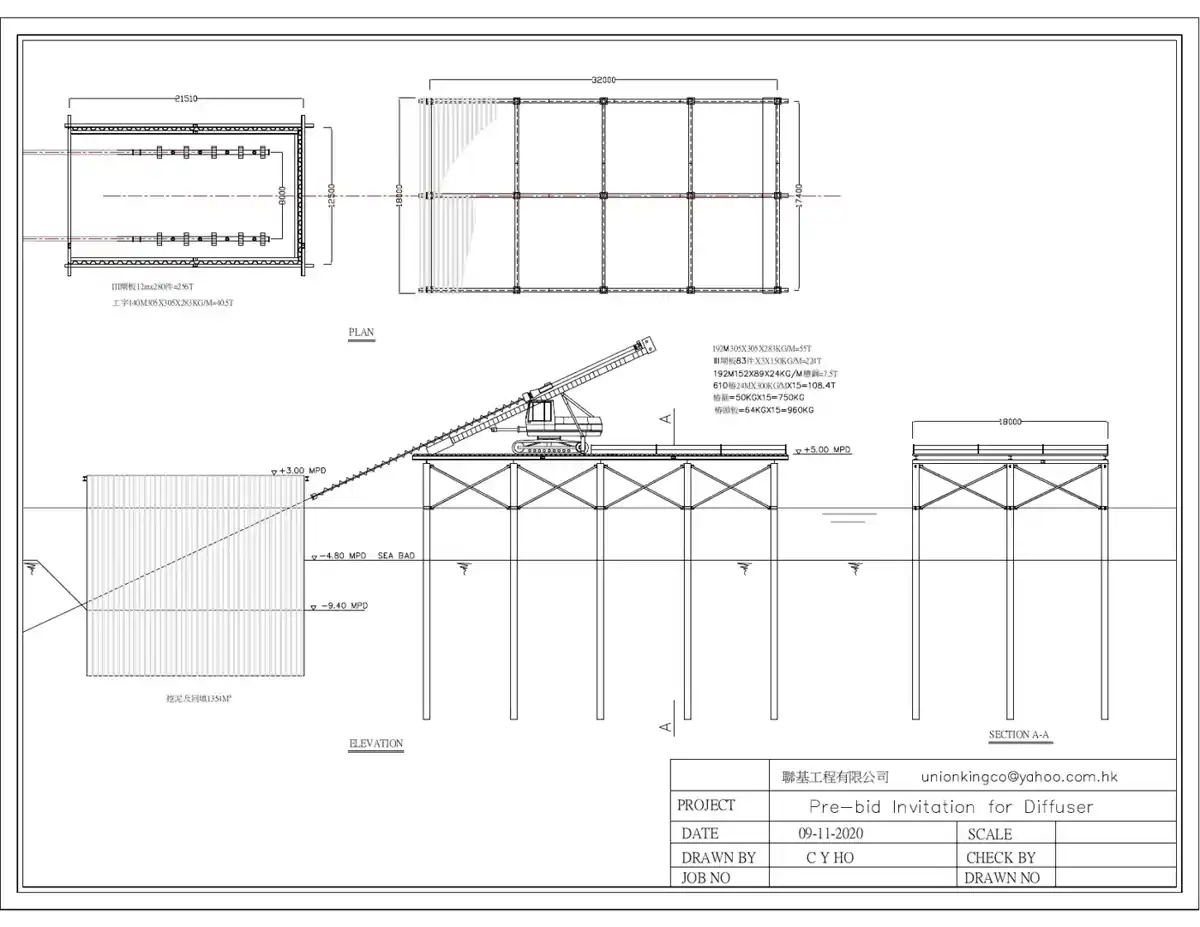

Cofferdam plan and quantities, Nov 2020 · 圍堰平面及數量

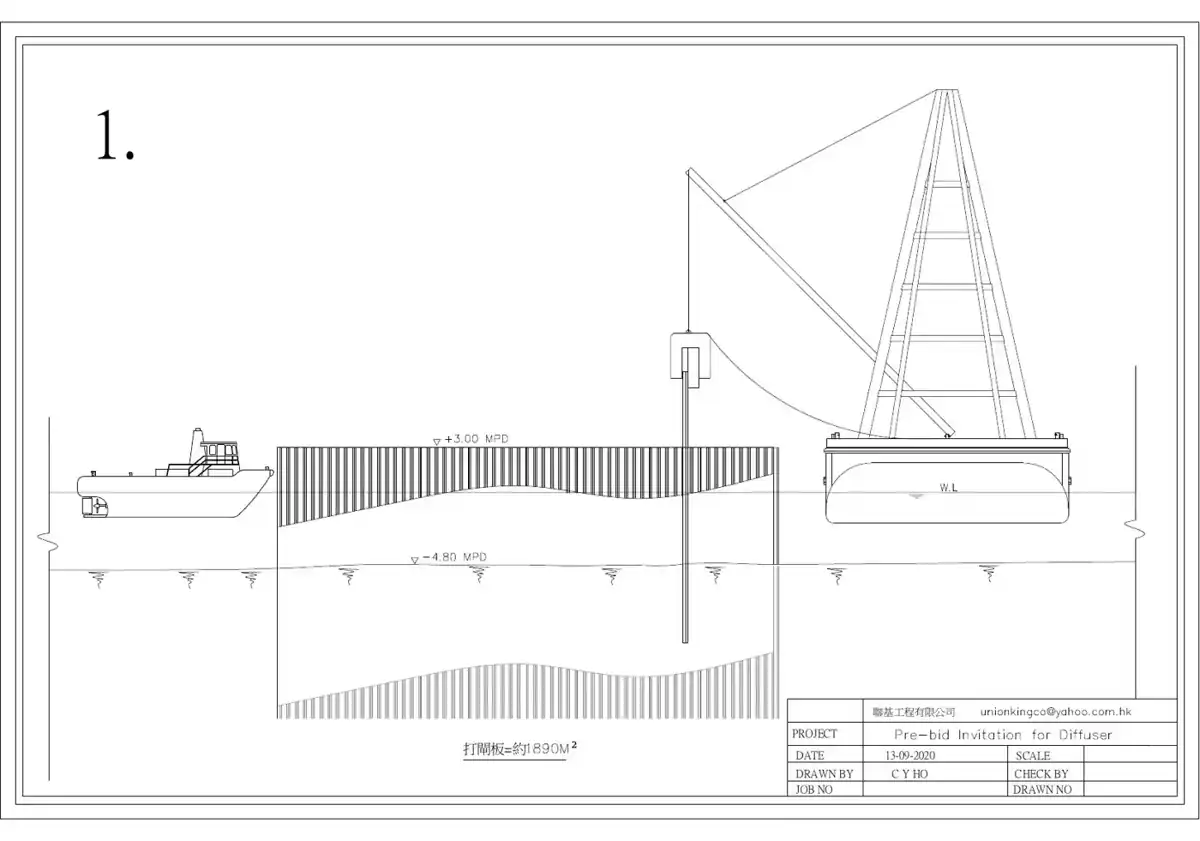

Step 1: drive sheet piles · 打閘板

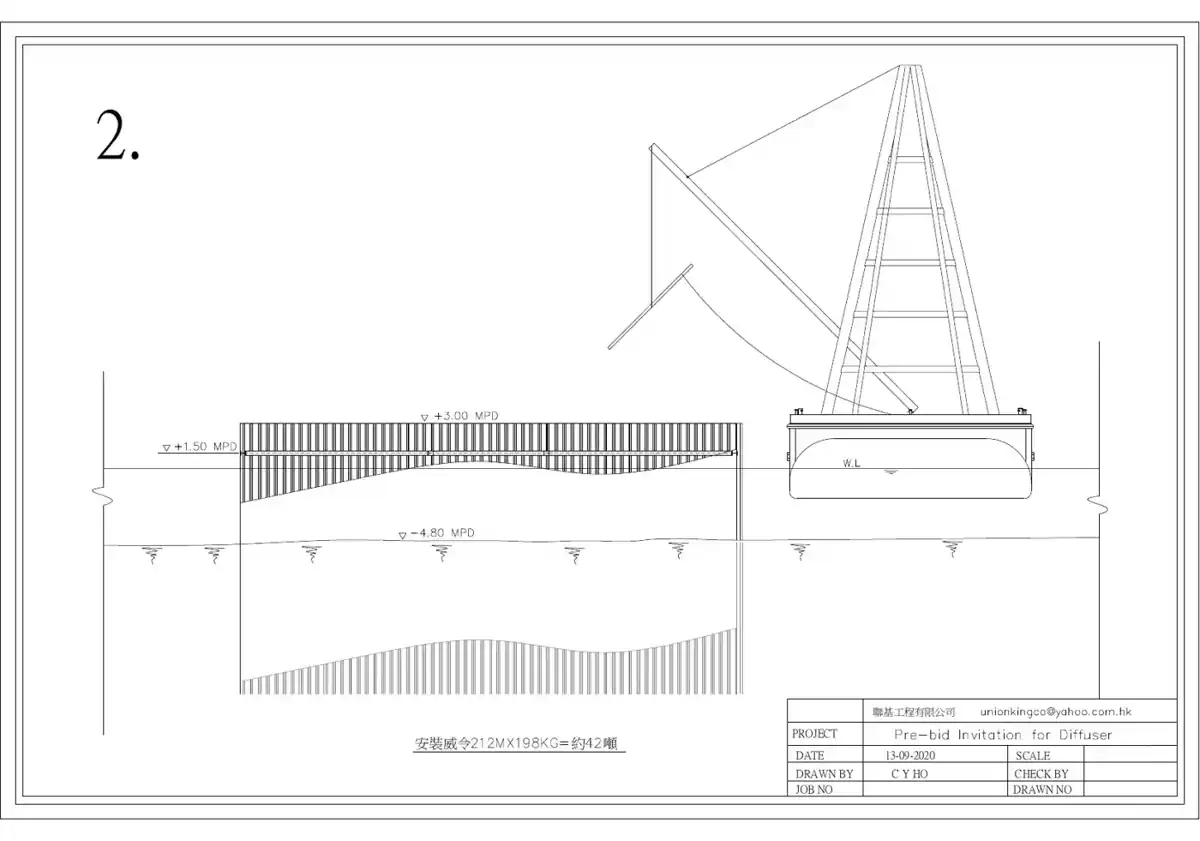

Step 2: install walings · 安裝威令

Step 3: dredge inside the silt curtain · 挖泥

Step 4: inspect the pipe · 管件檢測

Step 5: cut and fit the bend · 切割及安裝曲管

Step 6: diffuser and weighted pipe · 安裝擴散器及硾重組管

Step 7: diffuser risers · 安裝擴散器豎立管

Step 8: backfill · 回填後安裝擴散器
Step 9: extract piles, fix marker buoy · 起閘板後安裝浮標
