香港國際機場海天碼頭:浮橋繫泊

為機場海天碼頭的登岸浮橋安放最重68噸的防風錨,並安裝彈性繫泊系統。

年份
2009
客戶
金門建築
地點
赤鱲角海天碼頭
狀態
已完成
類別
水底及海事工程

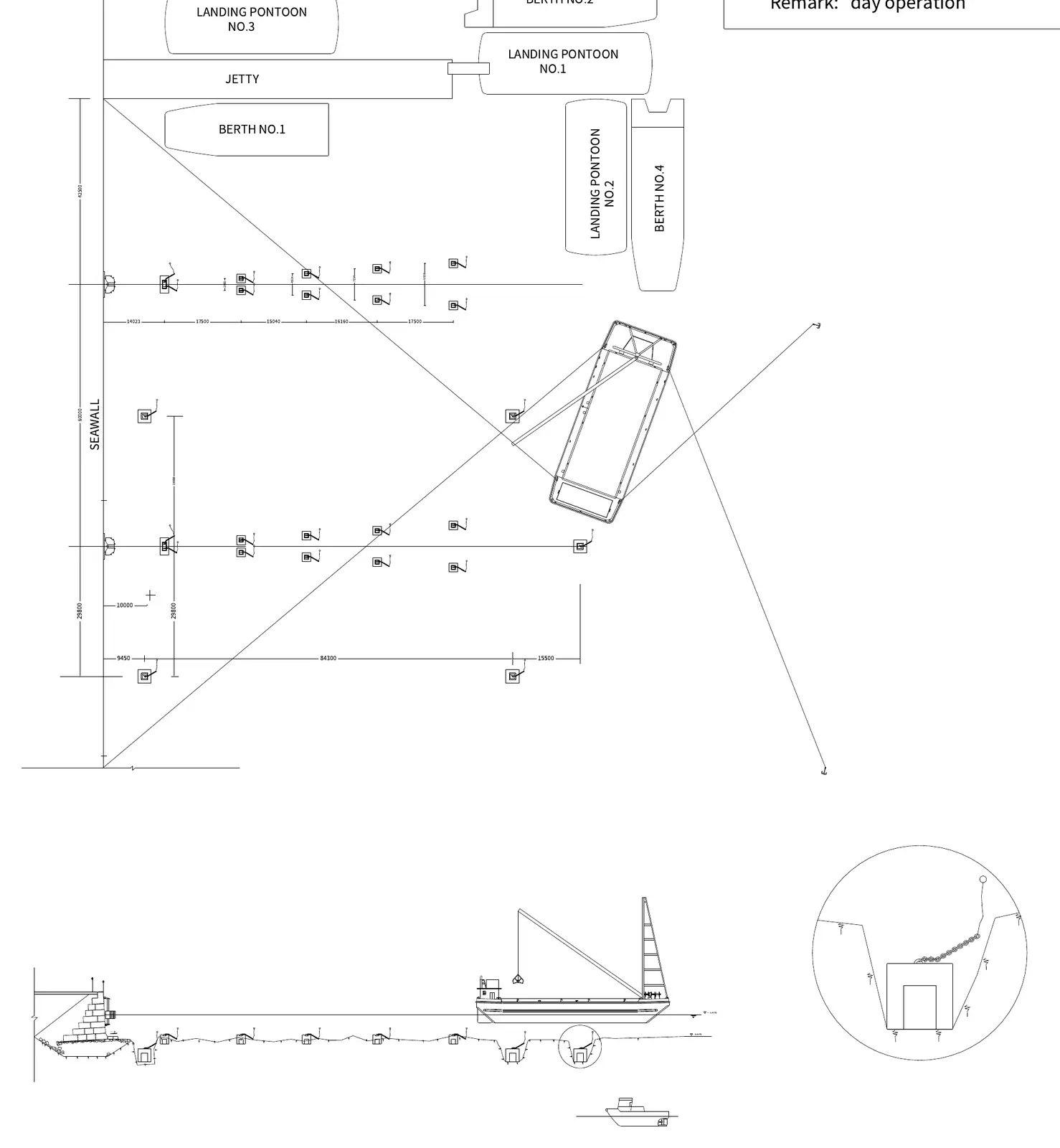

海天碼頭的登岸浮橋每天有渡輪靠泊,颱風期間亦要保持位置。我們按12個步驟安裝一號及二號登岸浮橋:

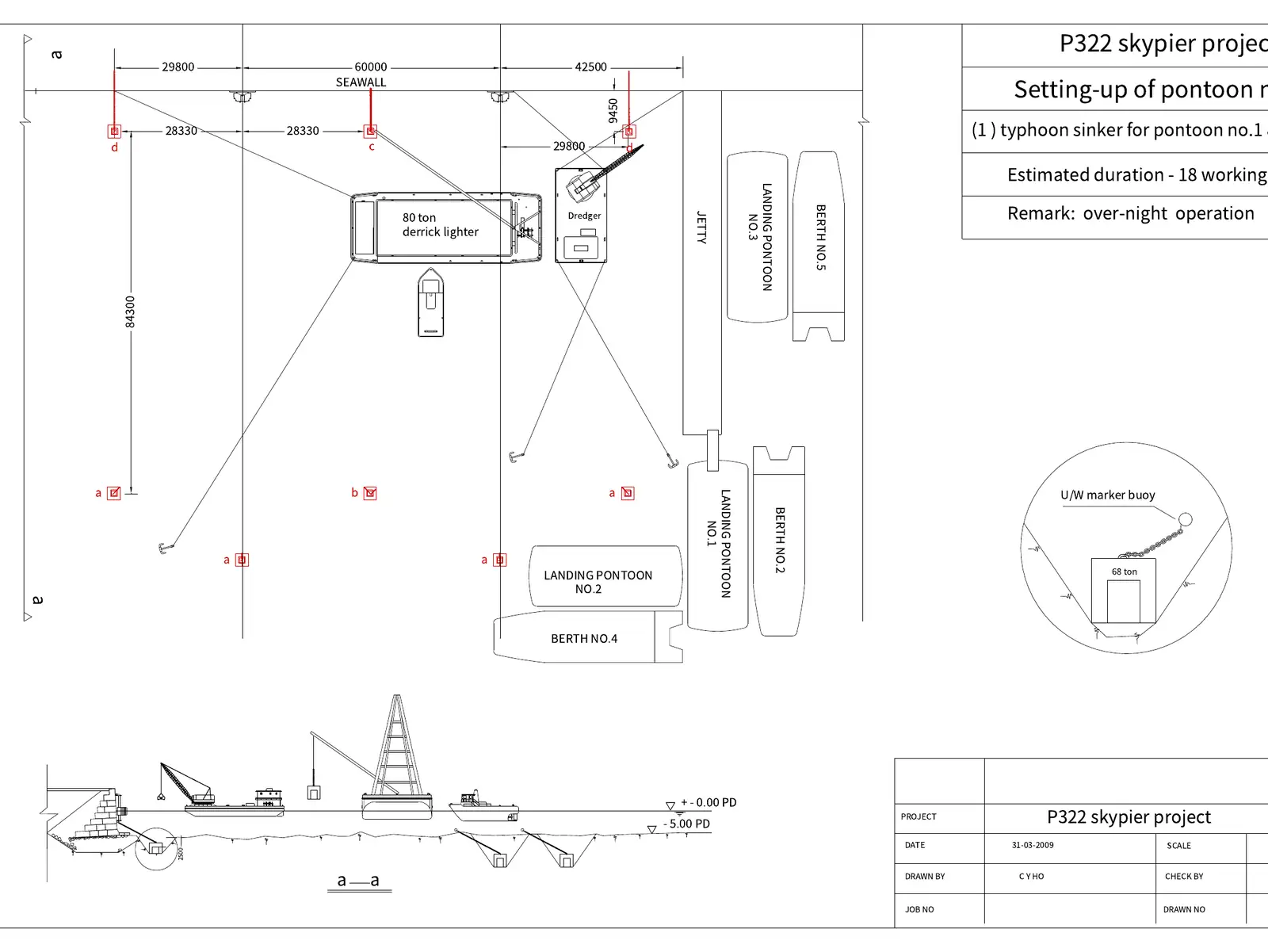

  1. 以80噸起重躉船安放21、42、67.5及68噸防風錨。
  2. 安放Seaflex彈性繫泊裝置的錨塊。
  3. 拉直防風錨鐵鏈。
  4. 安裝Seaflex繫泊裝置。
  5. 繫泊並固定每個浮橋。

每個步驟按2至18個工作天計劃,部分吊運在夜間進行,以免影響碼頭運作。整個工程使用挖泥船、起重躉船及水下標誌浮泡。
